○川本町週休2日工事試行要領(土木建設工事)
令和5年3月27日
告示第12号
(趣旨)
第1条 建設産業において、就業者の高齢化と担い手不足が進行する中、将来にわたり安定的に社会資本を整備及び維持していくためには、若手技術者等の確保・育成が重要な課題となっており、対応策の一つとして、週休2日の確保による建設現場における労働環境改善が求められている。
本要領は、地域建設業において労働環境の改善を図るために「週休2日工事」の実施に当たり必要な事項を定めたものである。
(定義)
第2条 「週休2日工事」における「週休2日」とは、対象期間において、週休2日相当(4週8休以上)の現場閉所をすることをいう。
2 「対象期間」とは、工事着手日から完成日までの期間をいう。なお、年末年始6日間、夏季休暇3日間、工場製作のみを実施している期間、工事全体を一時中止している期間のほか、発注者が週休2日の対象外とする期間は含まない。
3 「現場閉所」とは、巡回パトロールや保守点検等、監督職員が必要と認めた現場管理上必要な作業を行う場合を除き、1日を通して現場及び現場事務所が閉所された状態をいう。なお、現場事務所又は会社等で当該工事に関連する事務作業のみを行う場合は現場閉所とはならない。
(対象工事)
第3条 川本町が発注する全ての建設工事(営繕工事は除く)のうち、以下の工事を除いた全ての工事を対象とする。
(1) 発注者が対象期間内での現場施工期間を7日未満で想定している工事
(2) 主たる業務の契約数量を日単位としており、その日数が4週8休以上を確保している業務
(発注方式)
第4条 「週休2日工事」の発注方式は、発注時点で「週休2日工事」を実施することを発注者が指定した「発注者指定型」を原則とする。ただし、第3項の対象となる工事は除く。
2 「発注者指定型」 発注者が、発注時から受注者に対して週休2日の確保に取り組むことを指定する発注方式である。
3 「受注者希望型」 受注者が、工事着手前に発注者と協議し、週休2日の確保に取り組むか否かを選択する発注方式である。対象となる工事は、以下のいずれかとする。
(1) 災害復旧工事
(2) 社会的要請等により早期の工事完成が望まれる工事
例1) 緊急的、時間的制約があるもの
例2) 工期に関する特記仕様書「2.当初工期の設定において、制限となる事項の有無」において、「制限あり」とした工事
(3) 道路維持管理業務(一括発注方式)等の履行期限があらかじめ決められているもの また、現場閉所を原則とするが、困難と判断した場合、受注者は「週休2日交替制工事」を選択することができる。「週休2日交替制工事」における「週休2日」とは、対象期間において、技術者及び技能労働者が交替しながら、週休2日相当(以下、交替制4週8休以上)の休日を確保する工事のことをいう。「技術者及び技能労働者」とは、施工体制台帳に記載した元請業者及び下請業者における、現場に従事した全ての技術者及び技能労働者をいう。ただし、対象工事に従事する期間が著しく短い者を除く。
(実施方法)

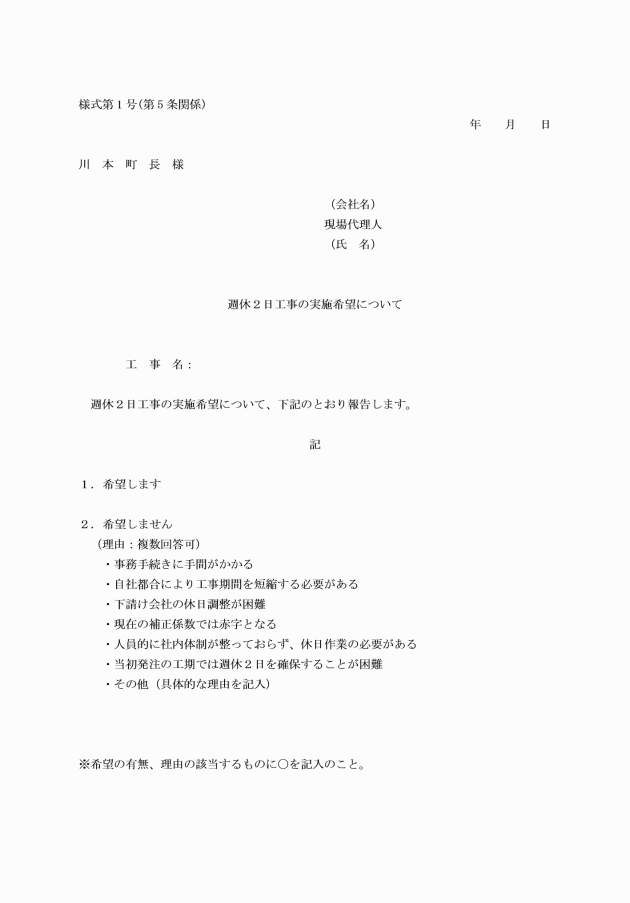

第5条 発注者は、設計図書に「川本町土木工事における週休2日工事特記仕様書」を添付し、一般競争入札においては入札公告文の表紙に、指名競争入札においては仕様書の表紙の記事欄に、「週休2日工事(発注者指定型)」又は「週休2日工事(受注者希望型)」である旨を明記するものとする。
2 受注者は、「発注者指定型」においては、〈工期に関する特記仕様書〉に定める「週休2日工事」を確保できる工期を受発注者間で共有した後、「休日取得計画表」等により取得計画を施工計画書に記載し、監督職員へ提出するものとする。
3 受注者は、「受注者希望型」においては、契約後、施工計画書の提出時に、「週休2日工事」又は「週休2日交替制工事」の実施希望の有無を書面により発注者に報告するものとする。
4 受注者は、「週休2日交替制工事」を実施する場合は、施工計画書に技術者及び技能労働者の休日の確認方法を記載し、提出するものとする。
5 発注者が対象期間内での現場施工期間を7日未満で想定し、契約時に対象外としていた工事について、現場施工期間が7日以上必要なことが判明した場合は、受発注者間の協議により週休2日対象工事とすることが妥当と判断されれば、その対象とすることができる。なお、その実施方法は「受注者希望型」に準ずる。
6 その他実施に当たっては、「川本町土木工事における週休2日工事特記仕様書」により行うものとする。

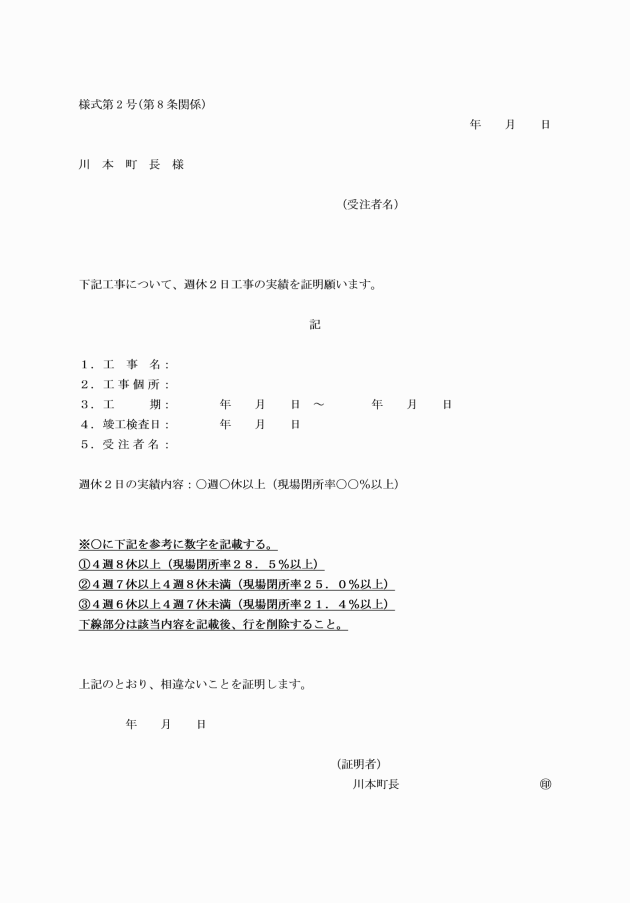

(工事成績評定)
第6条 発注者は、対象期間において週休2日相当(4週8休以上)を確保できた場合は、総括監督員、監督員において工事成績評定の「Ⅱ.工程管理 その他」にて評価するものとする。なお、週休2日を確保できなかった場合において、減点は行わないものとする。
(工事費の積算及び設計変更)
第7条 発注者は、「発注者指定型」においては、それぞれの経費に別紙1の現場閉所4週8休以上の補正係数を乗じた予定価格で発注するものとし、現場閉所4週8休以上が確保できなかった場合は、補正なしとして設計変更するものとする。
2 発注者は、「受注者希望型」においては、週休2日の取組に際して、対象期間中の現場の閉所又は休日状況に応じて、別紙1のとおり、それぞれの経費に補正係数を乗じて設計変更するものとする。なお、道路又は河川維持管理業務等で複数年にわたって履行期限を設定し年度ごとに分けて積算したものについては、対象期間を各年度とし、週休2日に係る設計変更を各年度末に行うものとする。
3 「発注者指定型」、「受注者希望型」いずれの取組を行った場合であっても、現場閉所率又は休日が確保できなかった事由について、疑義がある場合は受発注者協議により確認すること。
(提出書類の虚偽)
第9条 提出された休日等取得実績表に虚偽の記載が工事中又は工事完了後に判明した際には、建設業法【昭和24年法律第100号】に基づき、不誠実な行為として取り扱う場合がある。
附則
(施行期日等)
1 この要領は、令和5年4月1日以降に起案を行う発注工事から適用する。
附則(令和6年3月27日告示第13号)
この告示は、令和6年4月1日から施行する。
別紙1
(1) 現場の閉所又は休日状況
①4週8休以上
現場閉所率又は技術者及び技能労働者の休日率※1が28.5%(8日/28日)以上の場合
②4週7休以上4週8休未満
現場閉所率又は技術者及び技能労働者の休日率※1が25.0%(7日/28日)以上の場合
③4週6休以上4週7休未満
現場閉所率又は技術者及び技能労働者の休日率※1が21.4%(6日/28日)以上の場合
※1 技術者及び技能労働者の休日率とは、休日日数/従事日数※2の割合の平均値をいう。
※2 従事日数とは、技術者及び技能労働者ごとの従事期間の内、対象期間に含まない期間を除いた日数とする。なお、技術者及び技能労働者ごとの従事期間は、施工体制台帳に記載された工期を基本とするが、従事期間中に該当現場に従事しない期間が連続して1ヶ月以上生じる場合は、その期間を従事期間から除外する。その他疑義が生じた場合は受発注者協議により、従事期間を確認し決定すること。
(2) 補正係数
1) 週休2日工事
労務費 | 機械経費 (賃料) | 共通仮設費率 | 現場管理費率 | |
①現場閉所 4週8休以上 | 1.05 | 1.04 | 1.04 | 1.06 |
②現場閉所 4週7休以上4週8休未満 | 1.03 | 1.03 | 1.03 | 1.04 |
③現場閉所 4週6休以上4週7休未満 | 1.01 | 1.01 | 1.02 | 1.03 |
・市場単価方式による積算にあたっては、別表1に示す補正係数を乗じるものとする。
・土木工事標準単価による積算にあたっては別表2に示す補正係数を乗じるものとする。
2) 週休2日交替制工事
労務費 | 現場管理費率 | |
①交替制 4週8休以上 | 1.05 | 1.03 |
②交替制 4週7休以上4週8休未満 | 1.03 | 1.02 |
③交替制 4週6休以上4週7休未満 | 1.01 | 1.01 |
・土木工事標準単価による積算にあたっては別表2に示す補正係数を乗じるものとする。
(別表1)
市場単価方式による週休2日の取得に要する費用の計上に関する補正係数
名称 | 区分 | 補正係数 | ||
4週6休以上4週7休未満 | 4週7休以上4週8休未満 | 4週8休以上 | ||
鉄筋工(太径鉄筋含む) | 1.01 | 1.03 | 1.05 | |
鉄筋工(ガス圧接工) | 1.01 | 1.02 | 1.04 | |
インターロッキングブロック工 | 設置 | 1.00 | 1.01 | 1.02 |
撤去 | 1.01 | 1.03 | 1.05 | |
防護柵設置工(ガードレール) | 設置 | 1.00 | 1.01 | 1.01 |
撤去 | 1.01 | 1.03 | 1.05 | |
防護柵設置工(ガードパイプ) | 設置 | 1.00 | 1.01 | 1.01 |
撤去 | 1.01 | 1.03 | 1.05 | |
防護柵設置工(横断・転落防止柵) | 設置 | 1.01 | 1.03 | 1.04 |
撤去 | 1.01 | 1.03 | 1.05 | |
防護柵設置工(落石防護柵) | 1.00 | 1.01 | 1.02 | |
防護柵設置工(落石防止網) | 1.01 | 1.02 | 1.03 | |
法面工 | 1.00 | 1.01 | 1.02 | |
吹付枠工 | 1.01 | 1.02 | 1.03 | |
木材チップ植生基材吹付工 | 1.00 | 1.01 | 1.02 | |
道路植栽工 | 植樹 | 1.01 | 1.03 | 1.05 |
剪定 | 1.01 | 1.03 | 1.05 | |
橋梁用伸縮継手装置設置工 | 1.00 | 1.01 | 1.02 | |
橋梁用埋設型伸縮継手装置設置工 | 1.00 | 1.02 | 1.04 | |
薄層カラー舗装工 | 1.00 | 1.00 | 1.01 | |
道路標識設置工 | 設置 | 1.00 | 1.01 | 1.01 |
撤去・移設 | 1.01 | 1.03 | 1.04 | |
道路附属物設置工 | 設置 | 1.00 | 1.01 | 1.02 |
撤去 | 1.01 | 1.03 | 1.05 | |
公園植栽工 | 1.01 | 1.03 | 1.05 | |
軟弱地盤処理工 | 1.00 | 1.01 | 1.02 | |
橋面防水工 | 1.00 | 1.01 | 1.02 | |
グルービング工 | 1.00 | 1.01 | 1.01 | |
鉄筋挿入工(ロックボルト工) | 1.01 | 1.02 | 1.03 | |
コンクリート表面処理工 (ウォータージェット工) | 1.00 | 1.01 | 1.01 | |
硬質塩化ビニル管設置工 | 1.01 | 1.02 | 1.03 | |
リブ付硬質塩化ビニル管設置工 | 1.01 | 1.02 | 1.03 | |
砂基礎工 | 人力施工 | 1.01 | 1.03 | 1.05 |
砂基礎工 | 機械施工 | 1.01 | 1.03 | 1.05 |
砕石基礎工 | 人力施工 | 1.01 | 1.03 | 1.05 |
砕石基礎工 | 機械施工 | 1.01 | 1.03 | 1.05 |
組立マンホール設置工 | 1.01 | 1.03 | 1.05 | |
小型マンホール工 | 1.00 | 1.00 | 1.01 | |
取付管及びます設置工 | ます設置工 | 1.00 | 1.01 | 1.01 |
取付管及びます設置工 | 取付管布設及び支管取付工 | 1.00 | 1.01 | 1.02 |
(別表2)
土木工事標準単価による週休2日の取得に要する費用の計上に関する補正係数
名称 | 区分 | 補正係数 | |||||
現場閉所 | 交替制 | ||||||
4週6休以上、4週7休未満 | 4週7休以上、4週8休未満 | 4週8休以上 | 4週6休以上、4週7休未満 | 4週7休以上、4週8休未満 | 4週8休以上 | ||
区画線工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
高視認性区画線工 | 1.01 | 1.03 | 1.04 | 1.01 | 1.03 | 1.04 | |
橋梁塗装工 | 1.01 | 1.02 | 1.03 | 1.01 | 1.02 | 1.03 | |
構造物とりこわし工 | 機械 | 1.01 | 1.03 | 1.04 | 1.01 | 1.02 | 1.04 |
人力 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
コンクリートブロック積工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.04 | |
排水構造物工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.02 | 1.04 | |
鋼製排水溝設置工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
表面被覆工 (コンクリート保護塗装) | 固定足場 | 1.01 | 1.02 | 1.03 | 1.01 | 1.02 | 1.03 |
高所作業車 | 1.01 | 1.02 | 1.03 | 1.01 | 1.02 | 1.03 | |
表面含浸工 | 固定足場 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 |
高所作業車 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.04 | |
連続繊維シート補強工 | 固定足場 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 |
高所作業車 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.04 | |
剥落防止工 (アラミドメッシュ) | 固定足場 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 |
高所作業車 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.04 | |
漏水対策材設置工 | 固定足場 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 |
高所作業車 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.04 | |
防草シート設置工 | 1.01 | 1.02 | 1.04 | 1.01 | 1.02 | 1.04 | |
紫外線硬化型FRPシート設置工 (ポリエステル樹脂) | 固定足場 | 1.01 | 1.02 | 1.02 | 1.00 | 1.01 | 1.02 |
高所作業車 | 1.00 | 1.01 | 1.02 | 1.00 | 1.01 | 1.02 | |
塗膜除去工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
バキュームブラスト工 | 1.00 | 1.01 | 1.02 | 1.00 | 1.01 | 1.01 | |
道路反射鏡設置工 | 設置 | 1.00 | 1.00 | 1.01 | 1.00 | 1.00 | 1.01 |
撤去 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
仮設防護柵設置工 (仮設ガードレール) | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
機械式継手工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
抵抗板付鋼製杭基礎工 | 1.01 | 1.03 | 1.04 | 1.00 | 1.01 | 1.02 | |
ノンコーキング式 コンクリートひび割れ誘発目地設置工 | 1.00 | 1.01 | 1.02 | 1.00 | 1.01 | 1.02 | |
FRP製格子状パネル設置工 | 1.00 | 1.00 | 1.01 | 1.00 | 1.00 | 1.01 | |
侵食防止用植生マット工 (養生マット工) | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
支承金属溶射工 | 1.01 | 1.03 | 1.05 | 1.01 | 1.03 | 1.05 | |
耐圧ポリエチレンリブ管(ハウエル管)設置工 | 1.01 | 1.03 | 1.04 | 1.01 | 1.02 | 1.04 |
